Nếu bạn thường xuyên di chuyển qua trục đường Nguyễn Trãi những ngày tháng 3/2026 này, chắc hẳn sẽ nhận thấy không khí hối hả khác thường tại khu đất "vàng" Cao - Xà - Lá. Tiếng máy công trình hoạt động liên tục cùng sự thay đổi diện mạo từng ngày của các khu nhà xưởng cũ đang minh chứng cho việc hình thành một đại đô thị tầm cỡ ngay cửa ngõ phía Tây Nam Thủ đô. Dưới đây là những cập nhật thực tế nhất về tiến độ Vinhomes Cao Xà Lá và hạ tầng giao thông khu vực để bạn có cái nhìn toàn diện trước khi dự án chính thức ra hàng vào Quý 2 tới.
Tiến độ Vinhomes Cao Xà Lá và công tác giải phóng mặt bằng tại dự án

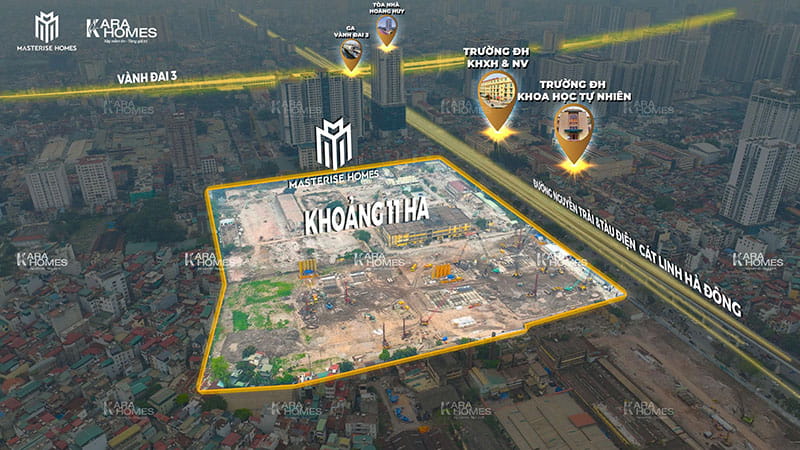

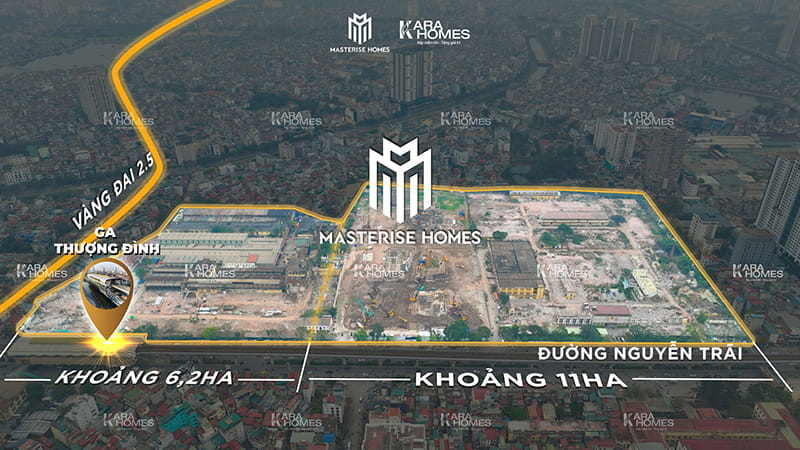

Sau khi 11ha đất sạch được hoàn tất bàn giao, toàn bộ khu vực hiện đã được quây tôn đồng bộ, tạo nên một công trường quy mô lớn, tách biệt hoàn toàn để sẵn sàng cho các giai đoạn thi công tiếp theo.
Hiện tại, chủ đầu tư đang đẩy nhanh tiến độ trên cả 3 phân khu cũ để kịp lộ trình ra hàng dự kiến vào Quý 2/2026. Tình hình cụ thể tại từng khu vực như sau:
Khu vực Nhà máy Xà Phòng:
Đây là nơi có tiến độ nhanh nhất. Hiện tại đã hoàn tất 100% việc dọn dẹp và san lấp mặt bằng. Trên công trường, các dàn máy đang triển khai thi công cọc khoan nhồi đồng loạt, triển khai thử tải móng và bắt đầu đào hầm cho những block đầu tiên.
Khu đất cũ của nhà máy Thuốc lá Thăng Long
Các nhà xưởng cũ đang được tháo dỡ rất khẩn trương. Phần lớn diện tích đã dọn sạch, chỉ còn lại một số hạng mục nhỏ đang xử lý nốt những khâu cuối cùng.
Khu đất cũ của nhà máy Cao su Sao Vàng
Khu vực này có tiến độ chậm hơn đôi chút do quy trình di dời. Tuy nhiên, một phần lớn diện tích cũng đã được quây tôn và bắt đầu các bước tháo dỡ, chuẩn bị mặt bằng
Bên cạnh đó, các tuyến đường công vụ tạm thời đã hình thành rõ nét để phục vụ việc thi công. Xe chở vật liệu ra vào nhộn nhịp, cho thấy sự chuẩn bị cực kỳ khẩn trương từ phía nhà thầu.
👉 Gia nhập ngay nhóm Zalo quỹ căn VIP để nhận thông tin "nóng" từ công trường và bảng hàng độc quyền
Tình trạng triển khai công trình đường Vành Đai 2.5 đoạn qua Nguyễn Trãi
Bên cạnh nội lực tự thân của dự án, giới đầu tư sành sỏi đều hiểu rằng giá trị của Vinhomes Cao Xà Lá còn phụ thuộc chặt chẽ vào tốc độ hoàn thiện của hạ tầng xung quanh.
Trong đó, tiến độ đường Vành đai 2.5 đoạn qua Nguyễn Trãi chính là "biến số" quan trọng nhất được theo dõi sát sao. Bởi lẽ, khi trục giao thông huyết mạch này chính thức khớp nối, nó không chỉ giải tỏa "cơn ác mộng" tắc đường kinh niên tại cửa ngõ phía Tây Nam mà còn là đòn bẩy trực tiếp thúc đẩy biên độ tăng giá bất động sản toàn khu vực.
Video tiến độ Vinhomes Cao Xà Lá - 20/03/2026

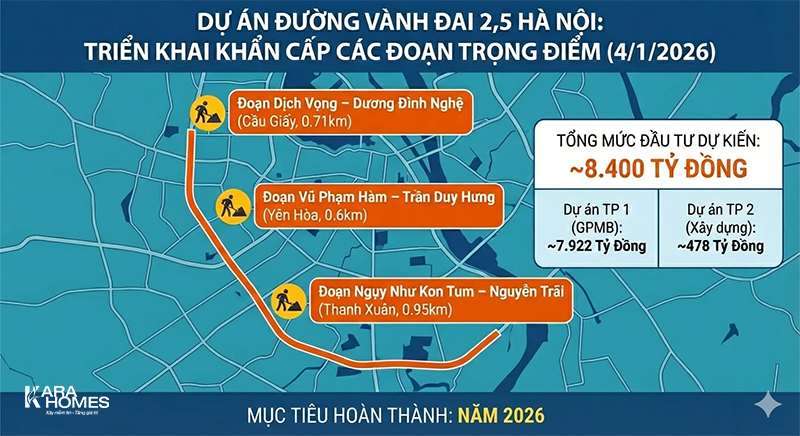

Sáng ngày 20/03/2026, UBND TP. Hà Nội đã chính thức bấm nút khởi công các đoạn tuyến quan trọng thuộc đường Vành đai 2.5, bao gồm các cung đường: KĐT Dịch Vọng - Dương Đình Nghệ, Vũ Phạm Hàm - Trần Duy Hưng và Ngụy Như Kon Tum - Nguyễn Trãi. Đây là bước đi chiến lược để hoàn thiện toàn tuyến vành đai dài 19,6km với quy mô mặt cắt ngang rộng từ 40-50m.
Tính đến thời điểm hiện tại, Thủ đô đã đưa vào sử dụng 5/13 đoạn tuyến (tương đương 11,28km) và đang ráo riết thi công 5 đoạn khác (khoảng 6,1km). Riêng 3 đoạn tuyến vừa được khởi công có tổng chiều dài 2,3km, hứa hẹn sẽ sớm khớp nối hạ tầng giao thông đồng bộ cho khu vực trung tâm.
Khi hoàn thiện đồng bộ, cư dân tương lai tại Vinhomes Cao Xà Lá sẽ sở hữu khả năng kết nối linh hoạt tới mọi tâm điểm của thành phố, biến nơi đây thành tọa độ đáng sống và đáng đầu tư bậc nhất.
Với những chuyển động tích cực từ công trường cho đến hạ tầng giao thông xung quanh, dự án đang dần lộ diện hình hài của một "biểu tượng mới" tại trung tâm quận Thanh Xuân. Việc bám sát tiến độ Vinhomes Cao Xà Lá và sự khớp nối của đường Vành đai 2.5 không chỉ giúp bạn an tâm về lộ trình bàn giao, mà còn là cơ sở để đánh giá chính xác thời điểm "vàng" để xuống tiền. Hy vọng những cập nhật thực tế tháng 3/2026 này sẽ giúp bạn có cái nhìn sắc nét hơn về dự án trước khi bảng hàng chính thức được công bố vào Quý 2 tới.
👉 Liên hệ Karahomes để được tư vấn đầy đủ về vị trí, tiến độ thi công và tiềm năng sinh lời của Vinhomes Cao Xà Lá
📞 Hotline: 096 100 5858
